新盛外墻保溫裝飾新型材料一體板施工步驟以及注意事項。
材料組成:由粘結層、保溫裝飾成品板、錨固件、密封材料等組成。
工具/原料
專用一體板砂漿、新盛專用一體板錨固件、美紋紙等
方法/步驟
1、工藝流程
基層檢查 → 彈放基準線→ 粘貼保溫裝飾一體板→ 打新盛專用錨固件→ 校正板面→打密封膠→ 揭保護膜→驗收
2、粘貼復合保溫裝飾板施工工藝
⑴、放基準線
首先在施工墻面上根據業主設計分割方案,把縱向和橫向的基準線用墨線彈好在墻體上。每個連接施工面均要彈線。
質量要求:達到設計圖要求
檢測方法:用卷尺測量
⑵、調配貼板粘結劑
將專用粘板粉加入適應的清水,用電動攪拌器體充分調配均勻即可
檢測方法:用目測法
(3)、粘貼保溫裝飾板
首先把調配均勻的粘結劑用泥抹點涂或者條涂在保溫復合板的背面。每個涂點的直徑≥100mm,每平方米不得少于9個涂點。用手將板推壓墻面上,然后將吸盤吸附在板的表面,用吸盤調整復合板的位置,使整體板面保持平整,對齊分格縫。
質量要求:
整體平面的平整度≤3mm/2米直尺,板縫高低差≤3mm
保證每平方米以內的粘結點不得少于9個,每個涂點直徑不得小于100mm,粘貼的面積不得小于板面的45%位置要求橫平豎直,排列整齊
檢測方法:
用直尺靠在已粘結好的板面上,再用塞尺檢測間隙的大小,
用小木錘輕打板面,根據空實程度來判別粘貼面積得大小和粘貼點的數量
用目測法
(4)、打錨固件
保溫裝飾粘貼好位置確定后要安裝機械緊固件。緊固件應先從直邊中部按300~500mm間距安裝(或者根據實際情況而定),必要時再外加外壓件調整板縫的高低差。無論安裝內緊固件或外緊固件都不能用力過大,以免造成版面的波浪形狀。應根據板面的平整度來調節 。
保溫裝飾一體板粘貼位置確定后安裝錨固件。十字錨固件安裝應在四塊保溫裝飾一體板的邊角開槽處,一字型的錨固件應按照300~500mm 的間距安裝在兩塊板中間,應根據板面的平整度來調節力的大小,以免造成版面的波浪形狀。
質量要求:緊固件安裝齊全,壓力適度
檢測方法:用目測法
彈分格線,貼紙膠帶,用專門清潔劑將施膠板面清洗干凈,根據分格寬度的要求
彈出分格線再沿貼線貼紙膠帶
打密封膠,先用封膠槍在分格縫內均勻適量的打上密封膠,再用平刮刀刮平密封
膠,要求密封膠在板上的寬度為0.5~1.5mm左右,施膠完畢后應將紙膠帶拉掉即可。
質量要求:無痕跡,無污垢
檢測方法:用目測法
⑸、板面清潔
先清潔裝飾板邊緣上的涂灰、污垢、撕去保護膜,再用干凈毛巾將粘膠遺留物清除干凈。如果裝飾板局部粘上水泥,砂灰應用清水沖洗干凈。
質量要求:無污痕,無污垢,檢測方法:用目測法
3、施工說明
(1)、基準線
基準線是指施工開始后在縱橫兩個方向作為施工起點的最初施工線,并使四面墻的圖形保持許相對位置不變的標準線。一般施工縱向的基準線應放在建筑物的上面,施工橫向的基準線放在陰陽角輪廓線和有特征的輪廓作為基準線,凡基準線都應占線施工
(2)、施工順序
縱向施工一般都按從下至上的施工順序進行,但為了保證每塊板在四周墻面上都在同一水平線上,應首先以建筑樓四周墻面的同一基準線為起點向上,向下兩個方向粘貼的順序。橫向施工應遵守先陽角后陰角。先保證特殊結構(如門、窗的對稱性和均勻性),再大面積施工。

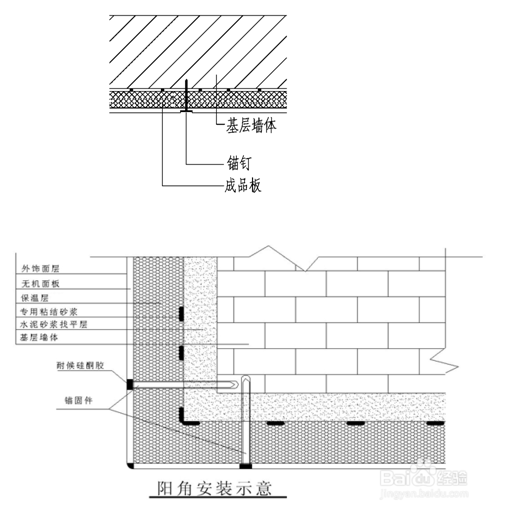

4、施工節點詳圖
4.1裝示意圖及要點(見詳圖)

A、先用專用粘結砂漿貼好保溫裝飾板,接著再將涂好粘結劑的保溫裝飾板輕柔均勻的粘貼在墻面上,如此往復進行即可。
B、在接縫中間的墻體內,打孔并安裝好膨脹螺栓,再將錨扣件插入已經打好的孔內,隨后擰緊螺栓,如此往復進行操作。
C、找平層與基礎墻體粘結要牢固,不能出現脫層、以及粉化、起皮、爆灰等情況。
A、先用專用粘結砂漿貼好保溫裝飾板,接著再將涂好粘結劑的保溫裝飾板輕柔均勻的粘貼在墻面上,如此往復進行即可。
B、在接縫中間的墻體內,打孔并安裝好膨脹螺栓,再將錨扣件插入已經打好的孔內,隨后擰緊螺栓,如此往復進行操作。
C、找平層與基礎墻體粘結要牢固,不能出現脫層、以及粉化、起皮、爆灰等情況。
4.2角構造和施工要求(見詳圖)

4.3構造和施工要求(見詳圖)
4.4構造和施工要求(見詳圖)
4.5上口構造和施工要求(見詳圖)

4.6構造和施工要求(見詳圖)
墻保溫裝飾一體板系統中,分隔縫要用優質彈性耐候硅酮密封膠打平面縫,并覆蓋板面寬度達到1.0~1.2mm左右,打膠深度適中,要求嚴密緊實符合防水要求。
